2022年中国地铁建设对盾构机市场需求前景分析 地铁审核收紧将使地铁盾构机需求下降【组图】

关注证券之星官方微博:

(原标题:2022年中国地铁建设对盾构机市场需求前景分析 地铁审核收紧将使地铁盾构机需求下降【组图】)

盾构机行业相关公司:中铁工业(600528)、隧道股份(600820)、铁建重工(688425)、大连重工(002204)、中交天和、北方重工、三三工业等

本文核心数据:中国地铁运营总里程、中国地铁盾构机需求量、中国地铁盾构机需求量预测等

盾构机在地铁的应用程度高

地铁盾构技术是城市地铁施工中一种重要的施工技术,是在地面下暗挖隧洞的一种施工方法。它使用盾构机在地下掘进,在防止软基开挖面崩塌或保持开挖面稳定的同时,在机内安全地进行隧洞的开挖和衬砌作业。地铁盾构技术进行隧洞施工具有自动化程度高、节省人力、施工速度快、一次成洞、不受气候影响、开挖时可控制地面沉降、减少对地面建筑物的影响和在水下开挖时不影响水面交通等特点,在隧洞洞线较长、埋深较大的情况下,用地铁盾构技术施工更为经济合理。

中国城市地铁的建设现状

——中国城市地铁发展迅速,但规划逐步收紧

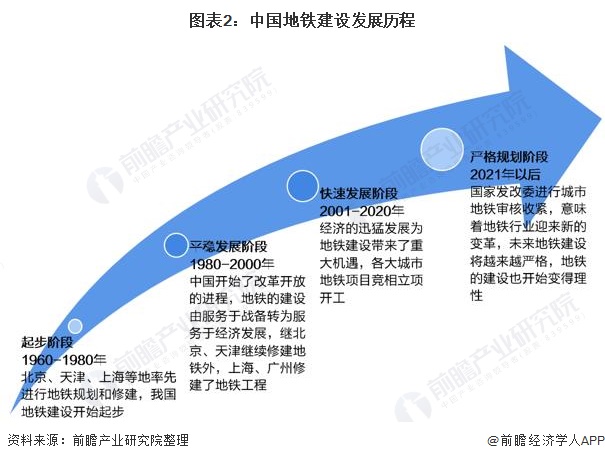

中国近40年的地铁建设发展的历程,大体上可以分为四个阶段:起步阶段、平稳发展阶段、快速发展阶段和严格规划阶段。进入21世纪,尤其是2008年以后,我国通过扩大内需,促进经济平稳增长的一揽子计划,带动了国内基础建设的发展,同时我国大型城市逐渐面临交通拥堵的问题,加快了城市轨道交通建设。但是2021年4月我国发布《关于进一步做好铁路规划建设工作意见》等铁路建设规划政策,国家收紧地铁规划审批,避免出现过度投资、过度负债、过度超前现象,由此预计我国地铁规划建设也将进入一定时间的降温期。

——中国地铁总里程已超6000公里

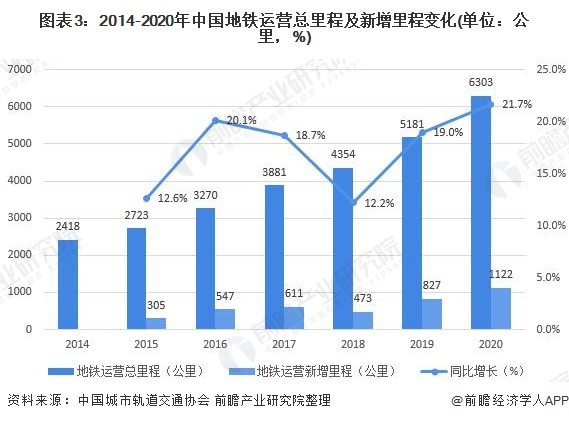

在技术和政策的双重作用下,中国地铁运营规模平稳增长。截至2020年末,我国地铁运营线路为6303公里,较2019年同比增长22%,占城轨交通运营线路总数的79%。2020年,我国地铁新增线路约为1122公里,较2019年同比增长36%,占城轨交通运营线路新增里程的90%。

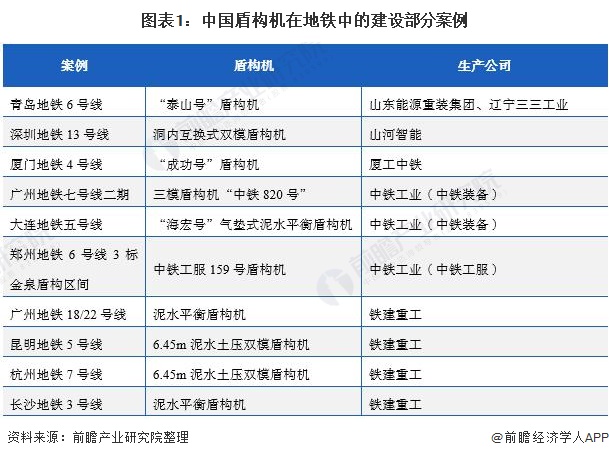

中国城市地铁盾构机需求量大

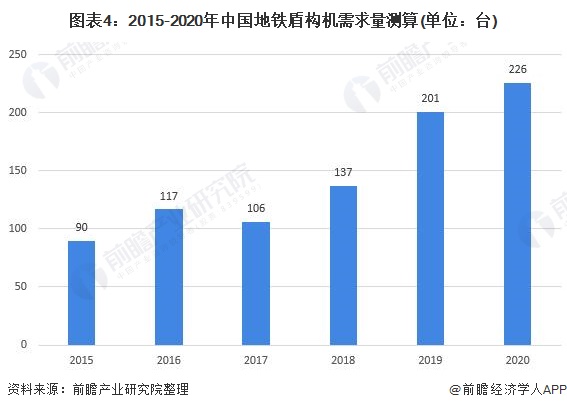

根据盾构机使用假设:(1)在地铁建设整个工程中,会按照工程量提前2-4年开始施工,现假设在地铁施工中平均工期为两年,对于盾构机的需求分两年释放,分别为60%和40%;(2)单洞单线建设,且盾构机使用寿命一般为5-15km不等,现假设盾构机的平均寿命为10km。由此得出,2015-2020年我国盾构机在地铁中的需求呈现增长趋势,初步估计2020年中国地铁盾构机需求量约为226台。

地铁盾构机未来需求随着规划收紧而下降

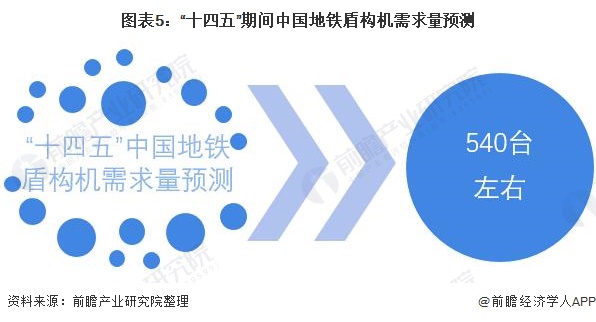

《十四五规划和2035年远景目标纲要草案》提出,“十四五”期间我国城市轨道交通运营里程数将新增3000公里,预计“十四五”累计客运量将突破千亿人次,累计完成投资额有望达到18188亿元。假设“十四五”期间我国城市地铁的新增里程同样占城市轨道交通的90%,即2700公里,则在不考虑建设2025年后地铁线路的情况下,按照假设条件测算出“十四五”阶段新增地铁里程对于盾构机的总需求量约为540台,总需求量相较于“十三五”会有一定量的下降。

微信
扫描二维码
关注
证券之星微信
APP下载
广告
好投资评级:
好价格评级:
证券之星估值分析提示大连重工行业内竞争力的护城河一般,盈利能力一般,营收成长性优秀,综合基本面各维度看,估值合理。 更多>>
下载证券之星
郑重声明:以上内容与证券之星立场无关。证券之星发布此内容的目的在于传播更多信息,证券之星对其观点、判断保持中立,不保证该内容(包括但不限于文字、数据及图表)全部或者部分内容的准确性、真实性、完整性、有效性、及时性、原创性等。相关内容不对各位读者构成任何投资建议,据此操作,风险自担。股市有风险,投资需谨慎。如对该内容存在异议,或发现违法及不良信息,请发送邮件至jubao@stockstar.com,我们将安排核实处理。如该文标记为算法生成,算法公示请见 网信算备310104345710301240019号。
网站导航 | 公司简介 | 法律声明 | 诚聘英才 | 征稿启事 | 联系我们 | 广告服务 | 举报专区
欢迎访问证券之星!请点此与我们联系 版权所有: Copyright © 1996-
